工业大风扇安装顺序

您的当前位置: 首 页 >> 新闻中心 >> 行业新闻

工业大风扇安装顺序

发布日期:2020-06-09 作者: 点击:

工业大风扇安装顺序:确定安装条件→选好安装环境→开始安装。

正式开始安装时的安装顺序为:安装底板→安装主机→安装安全绳→安装钢丝拉索→主机接线、穿接电缆→安装扇叶及logo→安装扇叶安全环→安装结束。

具体的安装顺序详细信息:

1. 安装底板

安装底板按照安装位确定(划线标记),底板两边等距,底板与安装梁要十字垂直,垫板顶面要紧贴工字梁,安装压板完全与工字梁 结合,安装垫板垫平后采用 M16*70 高强度螺栓紧固,其他固定安装方式达到同等标准。


2. 安装主机

惠州工业大风扇厂家主机自重较大,安装时应特别注意。用水平尺测量延长杆安装垂直为 90 度,房梁本身有斜坡时可通过底板及机架吊耳的半月形 螺栓孔调整其垂直度。

安装时主机上平面、下平面要水平,确保风扇主体自然下垂,使用水平仪进行测量,然后将所有紧固件(4 套 M16 ×140 高强度螺栓组)拧紧。 M16×70 高强度螺栓、压板、垫板、底板、工字钢房梁,此处垫板需顶紧工字钢,厚薄不适中时需增 加其他辅助垫板,保证各部分零件紧贴压紧。此处压板折弯处需顶 紧垫板,避免松动。


3.安装安全绳

6mm 安全钢丝绳绕过厂房大梁,将风扇主机与大梁连接,然后用钢丝绳卡锁紧,加强安全防护。

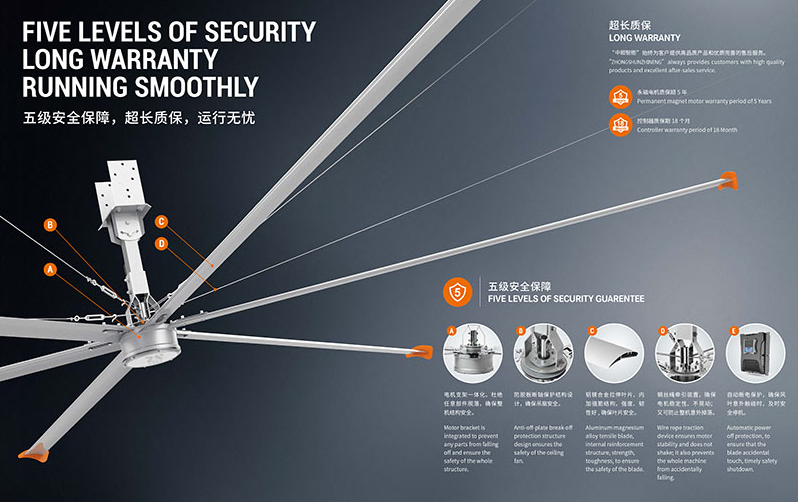

工业大风扇厂家

4.安装钢丝拉索

首先确定 4 根钢丝拉锁四周的固定位置,移动升高设备打孔定位,然后开始固定钢丝绳。紧固钢丝时注意四根 延长杆 M16 × 140 高强度螺栓强度螺栓 主机 Φ 6 安全钢丝绳,将主机与房梁直接相连 钢丝要长度适中、等距、对称,受力均匀,通过紧固四根钢丝绳调节风扇的轮毂处于水平位置。正确使用水平测量仪,选定多个位置测量 以确保风扇主体水平角度小于 0.2 度。钢丝绳卡、花兰丝紧固后要打螺纹紧固胶(乐泰-243),以免钢丝绳受力后产生松动现象。


5.主机接线、穿接电缆

电缆线表面不要划伤,剥线时不要剪断铜丝,先接接地线黑色细线,其颜色一对一接好,然后用绝缘胶带缠牢,保证产品安全运行。 然后将电缆线穿出机架,视现场情况布线即可。


6.安装扇叶及logo

安装扇叶时建议两人配合,采用 M10×60 高强度铰制孔螺栓固定扇叶,对角安装扇叶,确保受力均匀。扇叶表面不要划伤,保证紧固效果。扇叶安装完成后,将扇叶内部贯穿的钢丝绳两端分别由下往上穿过与其对应的活节螺栓孔,将两个绳头在叶柄上部合并,采用相应 钢丝绳卡锁紧固定,然后用钢丝绳剪将多余部分钢丝绳剪断即可。

按 4 根Φ 6 钢丝绳拉锁 8 件钢丝绳卡锁紧钢丝绳 4 件花兰丝锁扣 4 件吊环螺栓固定于主机 装 logo 时,将 LOGO 帽扣于轮毂底部,应采用 M5×16 的螺栓紧固, 涂抹螺纹胶即可。


7.安装扇叶安全环

安装扇叶连接板时,两个连接板对接时需保证一字孔端在下,圆孔端在上,采用 M8×70 的高强度螺栓按顺序安装,然后成圆环状,将所有叶片相互连接,然后涂抹螺纹紧固胶,确保风扇运行的可靠。
